정보시스템감리/감리 및 사업계획
SW 개발사업의 적정 사업기간 산정 가이드
루키~
2024. 11. 18. 07:18
SW 개발사업의 적정 사업기간 산정절차는,
[1단계] 사전준비 (자료의 조사 및 준비 등)
[2단계] 과업심의위원회 구성 (5명 이상 10명 이내)
[3단계] 위원별 산정 작성 (4개 검토항목, 종합의견 작성)
① 기능점수(FP) 기반 SW 사업 적정 개발기간 산정표
② 사업 기초자료 ③ 유사사업 자료 ④ 기타 특이사항
[4단계] 위원장 주재로 사업기간 편차에 대한 의견 교환 및 조정 (위원별 산정서를 위원장에게 제출)
[5단계] 종합 산정서 작성 (편차 조정 후)
[6단계] 종합 산정서 등 제출 (위원별·종합 산정서, 서약서 서명 후)
기능점수(FP) 기반 SW 사업 적정 개발기간 산정표 및 사례

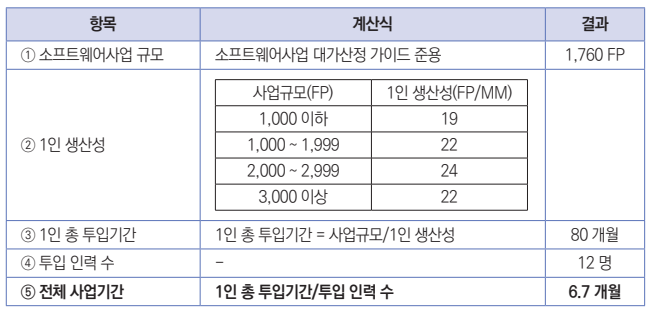

사례1) SW사업규모가 1,760FP 이고, 적정 개발인력 수가 12명일 경우 6.7개월 사업기간 산정
(1,760 FP / 22 FP/MM) / 12명 = 6.7개월
사례2) SW사업규모가 1,320FP 이고, 1인 생산성이 22FP/MM, 적정 개발인력 수가 6명일 경우 10개월 사업기간 산정
(1,320 FP / 22 FP/MM) / 6명 = 10개월
소프트웨어 개발사업의 적정 사업기간 산정 가이드는 적정 사업기간 산정절차, 위원회 구성 및 산정서 작성, 제안요청서 명시 방법, 산정사례/서식/규정 등으로 이루어져 있다.
